汉寿供电公司75台配电变压器将在春节前上岗
2021-12-06 16:59:11          来源:汉寿县融媒体中心 | 编辑:黄学丽 | 作者:郭俊          浏览量:1354

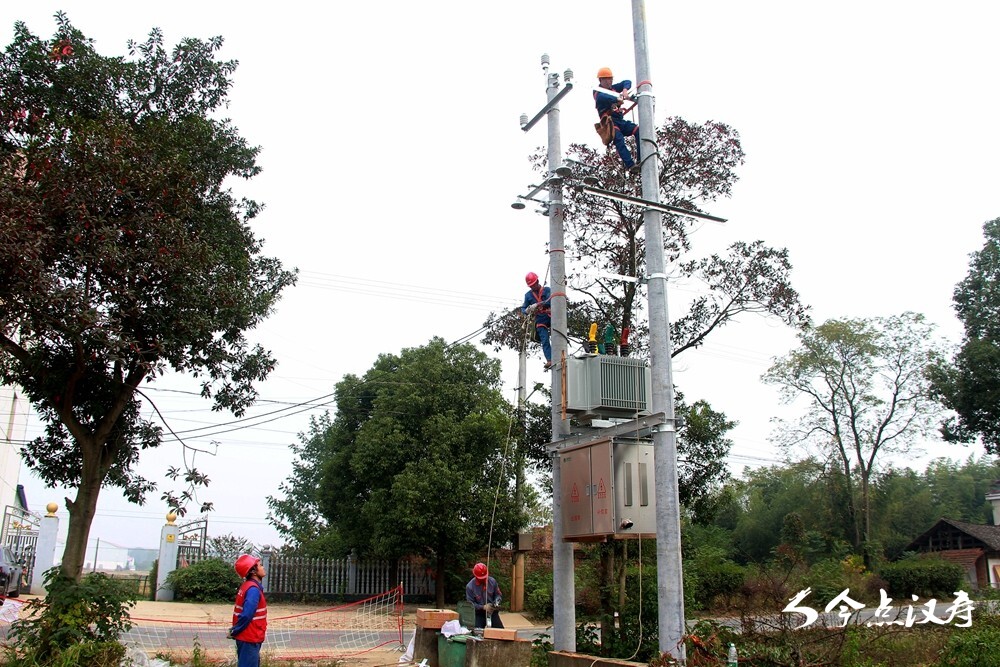

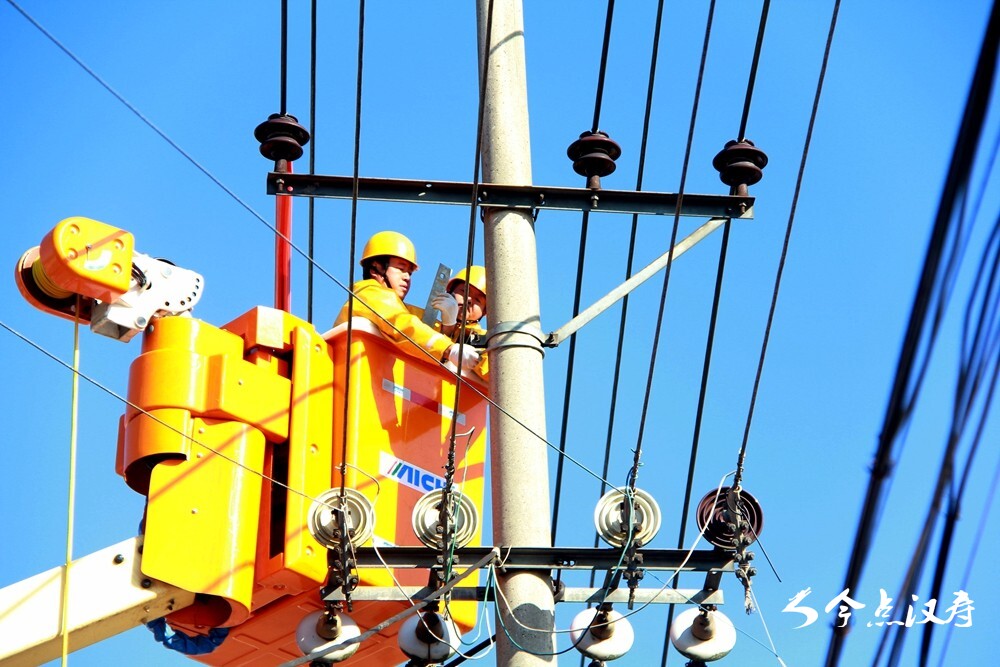

12月6日,国网汉寿县供电公司带电作业班在10千伏枫南线邹家坪支线002号杆完成水果山村关山组台区等三台新增改造变压器的搭头送电,让300多户居民春节用电无忧。预计汉寿供电公司下半年新增改造的75台配电变压器将在春节前全部上岗 。

县供电公司早部署、早安排,组织4支施工队伍共130余人,全力施工,并抽调5人专职现场把关,确保严格执行施工标准和工艺质量,保障安全、工艺、进度同步。同时,倒排工期、张榜公示、挂图作战。做到完工一处,验收一处,送电一处。带电作业班工作负责人刘建良表示:“全班现在全力配合网改送电工作,工程验收合格后,只要作业条件允许,每天都会安排3-4处作业任务。时间紧,任务重,但是我们有信心按照计划在春节前全部完成75个台区送电。”

今年来,县供电公司累计投入电网建设资金7200余万元,新架10千伏线路90.2公里,低压线路198.89公里,新增改造变压器123台共17335千伏安,其中上半年已完成48台配变送电,余下配变将在春节前陆续投运。
